ACEM: A Cost Estimation Model for Agentic Software Engineering
- arXiv: 2608.02582v1 · PDF
- 저자: Mohammad El-Ramly
- 분야: cs.SE
- 선정 점수: 11.90
- 선정 이유: 최근성 0.7, 핵심어: large language model, 핵심어: llm, 핵심어: agent, 핵심어: reasoning
한 문장 요약
ACEM은 에이전트형 소프트웨어 엔지니어링의 비용을 LLM 토큰 비용, HITL 비용, 인프라 비용의 세 가지 항으로 합산하는 초기 비용추정 프레임워크로, RF·CF·HIS를 도입해 비결정성과 컨텍스트 축적의 영향을 포착하고 기존의 사이징 메트릭(UCP/SP/FP)과의 토큰 매핑을 제공한다.
해결하려는 문제
전통적 소프트웨어 비용 추정 모델(COCOMO II, Function Points, Use Case Points, Story Points)은 개발을 인간 노동의 산출로 간주하는 가정에 의존하는 반면, LLM 기반 도구의 도입으로 토큰 비용과 HITL 비용이 새롭게 발생하고 비결정성(동일 입력이라도 토큰 소비가 다름)과 컨텍스트 축적이 비용에 큰 영향을 준다. 이로 인해 기존 모델로는 agentic 소프트웨어 공학의 총비용을 적절히 예측하기 어렵고, 토큰 가격과 인간 감독의 영향을 체계적으로 반영하는 프레임워크가 필요하다.
핵심 기여
- 에이전트형 소프트웨어 엔지니어링의 새로운 비용 차원(LLM 토큰, HITL, 인프라)을 식별·정의하고 기존 비용 모델과의 차이를 입증
- ACEM 프레임워크를 제시하여 총비용을 CLLM + CHITL + CInfra의 additive 구성으로 표현하고 RF, CF, HIS를 도입
- 새로운 추정 구성 요소 RF(Revision Factor), CF(Context Factor), HIS(HITL Intensity Score) 정의 및 비용에의 영향 모델링
- 전통적 소싱 지표(UCP, SP, FP)와 토큰 소비 간의 정형 매핑을 제공하여 기존 데이터를 에이전트 기반 비용 forecast에 재사용 가능하게 함
- 현시점은 이론적 프레임워크로, 실증적 데이터로 보정·검증하기 위한 구체적 평가 계획 및 데이터 수집 절차를 제시
접근 방법
- ACEM은 총 비용을 CLLM + CHITL + CInfra로 정의하고, CLLM은 Tin,i + Tout,i를 RFi × CFi로 보정한 뒤 Pmodel로 가격화하는 구조를 갖는다.
- 다중 모델 tier를 고려하는 경우 Equations 3-4로 확장한다.
- BaseTokens는 artifact type와 complexity에 따라 β값으로 정의된 입력/출력 토큰을 산정하며, RF(식 6)와 CF(식 7)를 통해 컨텍스트 축적과 재수정 비용을 반영한다.
- HITL 비용은 Creview(식 9)와 Crework(식 10)으로 구성되며 HIS(Table 3)로 인가된 감독 강도를 분류한다.
- 인프라는 Uk × Pk의 합으로 계산하며, 3.5에서 UCP/SP/FP를 γ 상수로 곱해 Tbase,total로 환산하는 매핑도 제공한다(식 12–14).
- 보정 상수 γUCP, γSP, γFP는 교정 실험에서 산출되며, RF, CF, β, α 등은 에이전트별로 재보정이 필요하다.
- 또한 두 예시를 통해 토큰 비용과 HITL 비용의 상대적 기여도 변동성을 시연한다.
- Calibrations Steps 1–4를 통해 pilot 데이터에서 β, α, RF, CF를 추정하는 절차를 제시한다.
주요 결과
- 예시 1: 간단한 태스크(HIS-2, 표준 감독)에서 4단계 파이프라인 수행 결과, 총 비용 약 6.93달러. CLLM 약 0.38달러(입력 68,000 + 출력 16,000 토큰에 RF≈1.22, CF≈1.05 반영), CHITL 약 6.51달러(리뷰 1회, 재작업 0.333h, 저자 비용 30달러/시간), CInfra 0.0달러. CLLM 비중 약 5.5%. 입력 토큰 총합 및 보정 수치 예시: 적산 입력 약 87,110, 출력 약 20,500.
- 예시 2: 고도 복합 태스크(HIS-1, 최소 감독)에서 약 152.98달러. CLLM 약 35.48달러(입력 3,000,000; 출력 800,000; RF≈1.81; CF≈1.4 반영), CHITL 약 117.50달러(리뷰 1회 50달러, 재작업 3시간 × 0.9 재작업 계수 × 50달러/시간), CInfra 0.0달러. 총비용에서 CLLM의 비중은 약 23.2%. 예시의 토큰 수: 입력 약 7,602,000, 출력 약 2,027,200.
한계
- 논문은 ACEM을 이론적으로 제시하며 실제 데이터에 의한 검증을 수행하지 않았다. 상수 β, γ, α, RF, CF는 현장 교정에 따라 달라지는 심볼릭 상수로 제시되며 구체적 값은 pilot 데이터로 보정해야 한다.
- 에이전트의 비결정성은 여전히 높은 불확실성을 동반하며, 비용은 토큰 사용분포(분포형 결과)가 될 가능성이 있다. 저자는 Monte Carlo/베이지안 등 확률적 접근을 향후 방향으로 제시한다.
- 태스크의 파이프라인은 순차적 구조로 가정되며 병렬 파이프라인은 확장 대상으로 남아 있다(A1). RF, CF, CW의 독립성 가정(A6, A8)은 도메인 특성에 따라 상호작용 가능성이 있으며, 실제 도입 시 상호작용 비용 누락 위험이 있다.
- 계량적 보정은 pilot 데이터의 품질에 크게 의존하며, 3개 에이전트/모델/도메인 이상에서의 일반화 가능성은 아직 검증되지 않았다(5장 평가 계획 필요).
개발자 관점
- ACEM 구현 시 파이프라인 각 태스크에 대한 입력 토큰 Tin,i, 출력 토큰 Tout,i, 재제출 비율 ri, 재시도 횟수 ni, 리뷰 시간 Di, 인력 비용 W 등을 로그로 남겨 RF, CF의 보정에 활용한다.
- β 값(Table 2)은 artifact 타입-복잡도 조합별 기본 토큰 수를 의미하므로, 실제 데이터 수집 시 태스크별 분해 없이도 사용할 수 있는 계획상치(T base,total) 산출에 활용하기 쉽도록 pilot 샘플링이 필요하다.
- γUCP, γSP, γFP와 CW를 산정하려면 pilot 샘플에서 실제 베이스 토큰 소비를 해당 사이징 단위로 나누어야 한다. 이후 UCP/SP/FP 기반의 상향식 계획에서도 ACEM 입력으로 바로 사용할 수 있다.
- HIS 분류는 도메인 위험도, 에이전트 신뢰도, 태스크 복잡도, 규제 요구를 고려해 네 가지 레벨로 정의되므로, 프로젝트 계획 단계에서 감독 강도를 명확히 설정하고 Ki를 산정한다.
- 비결정성은 비용 예측의 핵심 변동성이다. 최적의 장기 예측은 확률론적/샘플링 기반 접근을 수반하는 것이 바람직하며, ACEM의 확률 분포를 활용한 몬테카를로 시뮬레이션 등의 확장 연구를 권고한다.
원문 PDF에서 실제 Figure 캡션과 그림 영역이 함께 확인된 자료만 자동 추출했다.

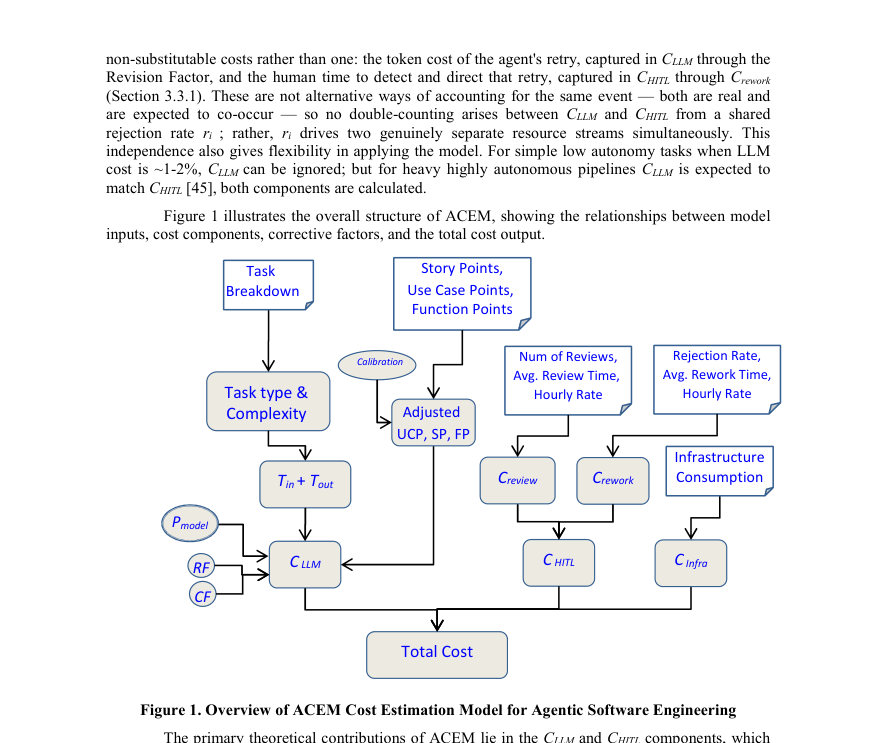

Figure · 원문 PDF 8쪽 · Figure 1. Overview of ACEM Cost Estimation Model for Agentic Software Engineering
원문 PDF에서 실제 Figure 캡션과 그림 영역이 함께 확인된 자료만 자동 추출했다.

Figure · 원문 PDF 8쪽 · Figure 1. Overview of ACEM Cost Estimation Model for Agentic Software Engineering
근거 범위: 논문 PDF 본문 기반 분석. 주석 처리된 상수(β, γ, α 등)는 교정 데이터로 확정되어야 하며, 본 분석에서 제시된 수치들은 논문 내 예시(예시 1, 예시 2)에서 발췌한 설명 수치로서 재현을 위한 일반화된 값으로 사용될 수 없다. 모델의 보정 데이터 없이 실험적 검증은 수행되지 않았으며, 단일 파이프라인의 예시 수치이므로 실제 운영 데이터와 차이가 있을 수 있다. PDF 범위 중 계산 보정의 구체적 값은 예시 표에 한정되어 있으며, Table 2의 β 값의 구체 수치는 본문에 제시된 예시에서만 확인된다. 향후 5장에 제시된 평가 계획에 따라 실험적 데이터로 보강해야 한다.
